Réalisation : Château de l'Hermine à Vannes

Présentation

Maîtrise d'ouvrageMairie de Vannes

Interventions

2022 - 2025 Installation du musée des beaux arts sur le site du château de l'Hermine à Vannes
MissionsMOE complète, uniquement partie architecture du patrimoine (cotraitant).
Montant des travaux26 500 000 € HT
Château de l'Hermine à Vannes

Photos

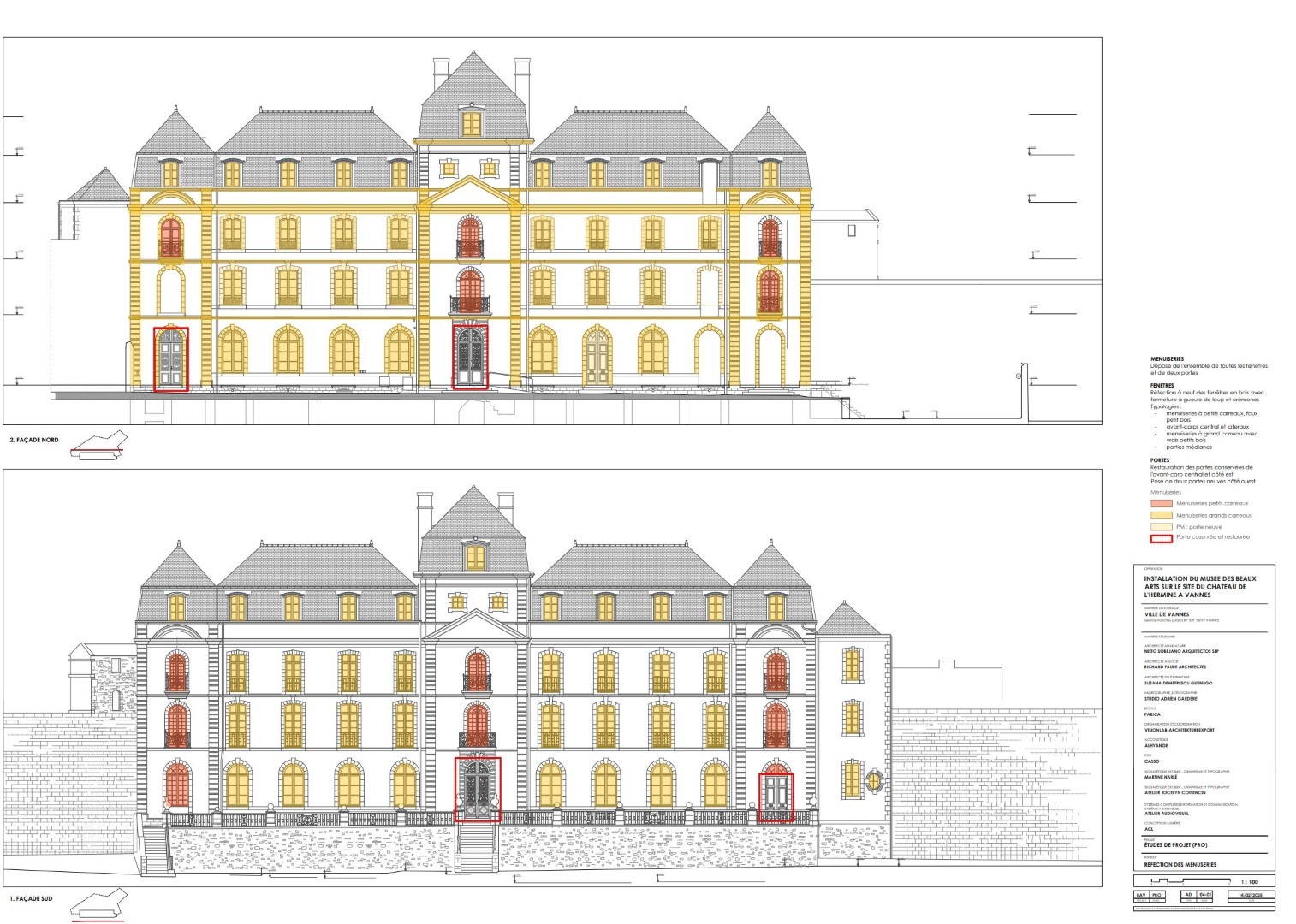

Plan de façade

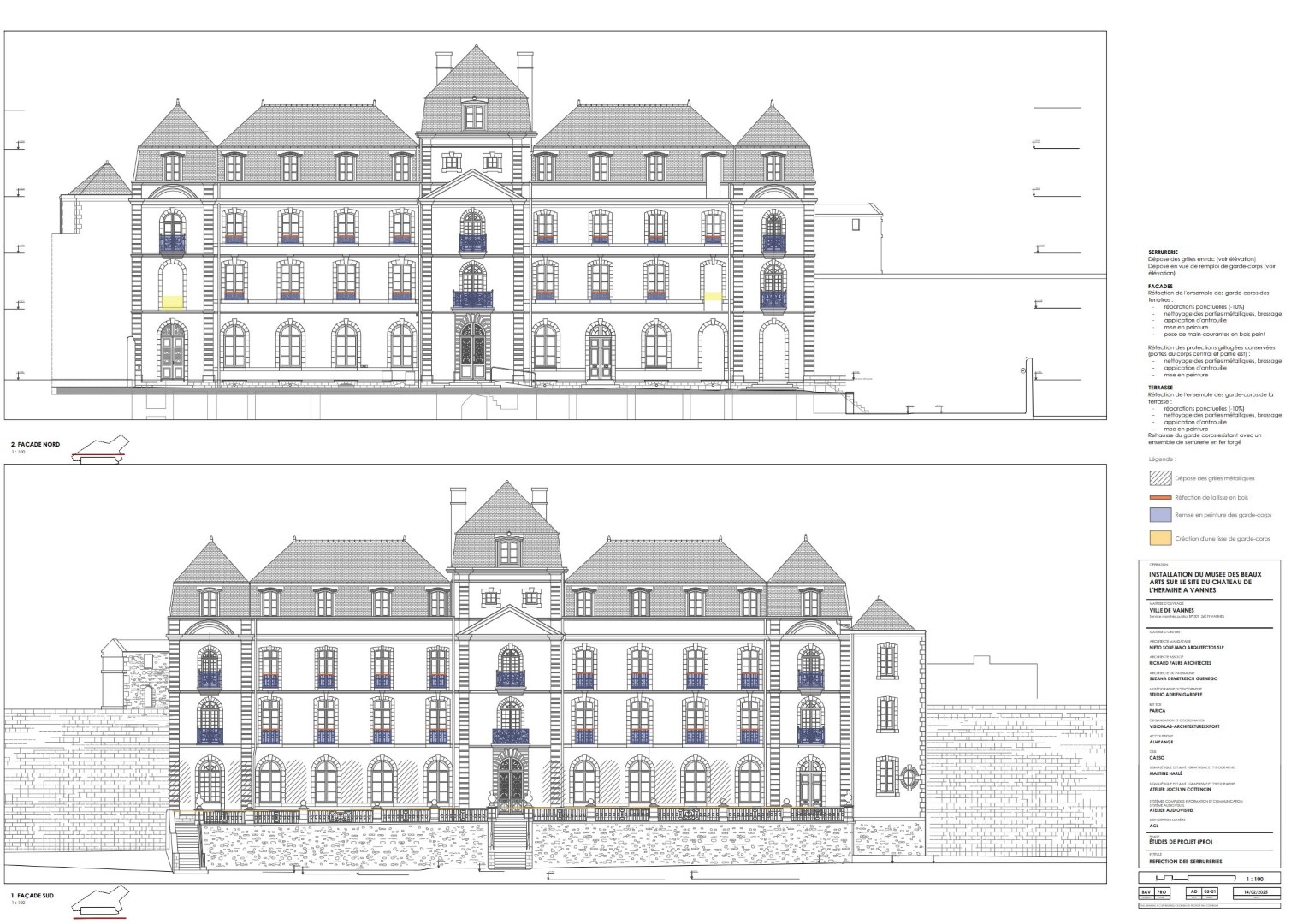

Plan de façade

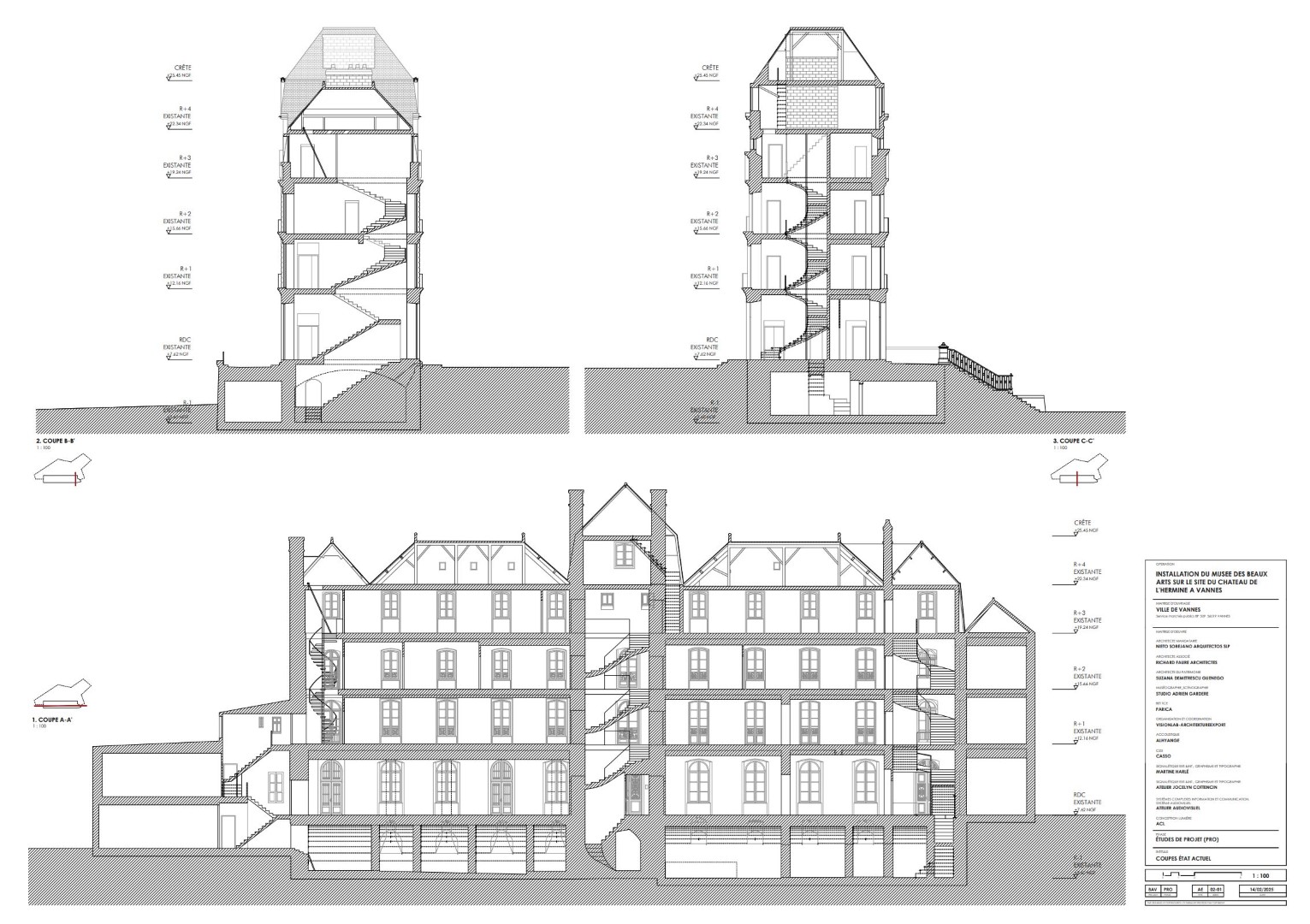

Plan de façade
Rendu 3D
Rendu 3D
Chateau avant travaux
Crédit: Nieto Sobejano Arquitectos (rendu 3D)

Description

Projet de transformation du Château de l’Hermine en musée des Beaux‑Arts

Contexte général & genèse du projet

Le musée des Beaux-Arts de Vannes, initialement situé à La Cohue, est en cours de transfert dans le Château de l’Hermine, un bâtiment emblématique du centre historique. Le projet vise à créer un musée contemporain, accessible et respectueux du patrimoine local.

En mai 2021, la Ville de Vannes a lancé un concours international de maîtrise d’œuvre. L’équipe lauréate, désignée en mai 2022, est composée de :

  • Nieto Sobejano Arquitectos (Madrid/Berlin), mandataire,
  • Richard FAURE, architecte DPLG basé à Vannes, co-traitant local,
  • Cabinet DEMETRESCU‑GUÉNÉGO, dirigé par Suzana Demetrescu‑Guéného, architecte du patrimoine.

Retard et évolution du calendrier

  • Initialement prévu : ouverture en 2025.
  • Découverte de vestiges médiévaux en 2023 → nécessité de fouilles complémentaires.
  • Permis de construire signé : 28 février 2025.
  • Validation de l’avant-projet définitif : 5 mai 2025.
  • Nouvelle date d’ouverture prévue : 1er trimestre 2028.

Budget

  • Budget initial estimé : 17,5 M€.
  • Coût réévalué : 26,6 M€, dont 17,2 M€ financés par la Ville de Vannes.
  • Surcoût justifié par les découvertes archéologiques et les adaptations techniques.

Description du projet architectural

Extension contemporaine

  • Extension de 1 600 m² sur trois niveaux construite sur pieux pour préserver les vestiges.
  • Matériau principal : aluminium recyclé, léger et réversible.
  • Pas de planchers vitrés (nappe phréatique trop haute), mais visibilité partielle des vestiges depuis les caves.

Rénovation patrimoniale

  • Restauration complète de l’hôtel Lagorce (toitures, charpentes, façades, menuiseries, intérieurs).
  • Préservation des volumes anciens et intégration cohérente de l’extension contemporaine.

Missions et rôles des architectes

Cabinet DEMETRESCU‑GUÉNÉGO

  • Architecte du patrimoine.
  • Diagnostic et expertise sur le bâti historique.
  • Conception et suivi des interventions de restauration.
  • Intégration patrimoniale de l’extension et des fonctions muséales.

Richard FAURE

  • Architecte local associé.
  • Interface réglementaire et technique avec les services municipaux.
  • Suivi de chantier et coordination territoriale.
  • Connaissance fine du secteur sauvegardé et des contraintes locales.

Nieto Sobejano

  • Architecte mandataire.
  • Conception globale du projet, en lien étroit avec les spécialistes du patrimoine.
  • Création de l’extension contemporaine.

Contenu et vocation du futur musée

  • Surface utile finale : 2 600 m² (contre 1 120 m² à La Cohue).
  • Espaces :
    • Expositions permanentes et temporaires,
    • Auditorium,
    • Atelier pédagogique,
    • Boutique,
    • Restaurant,
    • Réserves muséales et bureaux.
  • Objectif : proposer un musée d’envergure régionale et nationale, accessible à tous.

Planning global

ÉtapeDate
Lancement du concoursMai 2021
Sélection du lauréatMai 2022
Fouilles archéologiquesHiver 2023–2024
Dépôt du permis de construireOctobre 2024
Permis accordé28 février 2025
Validation de l’avant-projet5 mai 2025
Démarrage du chantierSeptembre 2025 (prévu)
LivraisonFin 2027 (prévu)
Ouverture au public1er trimestre 2028 (prévu)

Synthèse

ÉlémentDétail
ProjetMusée des Beaux-Arts de Vannes
LieuChâteau de l’Hermine, Vannes
ArchitectesNieto Sobejano, Richard FAURE, DEMETRESCU‑GUÉNÉGO
Surface totale2 600 m²
Budget26,6 M€
Ouverture prévue1er trimestre 2028
ParticularitésDialogue entre patrimoine et création contemporaine
SpécificitéVestiges médiévaux intégrés

Sources

Réalisation : Château de l'Hermine à Vannes

Présentation

  • Maîtrise d'ouvrage : Mairie de Vannes

Interventions

  • 2022 - 2025 : Installation du musée des beaux arts sur le site du château de l'Hermine à Vannes
    MOE complète, uniquement partie architecture du patrimoine (cotraitant).
    Montant des Travaux : 26 500 000 € HT
